计算题
剩余时间:
题 1:

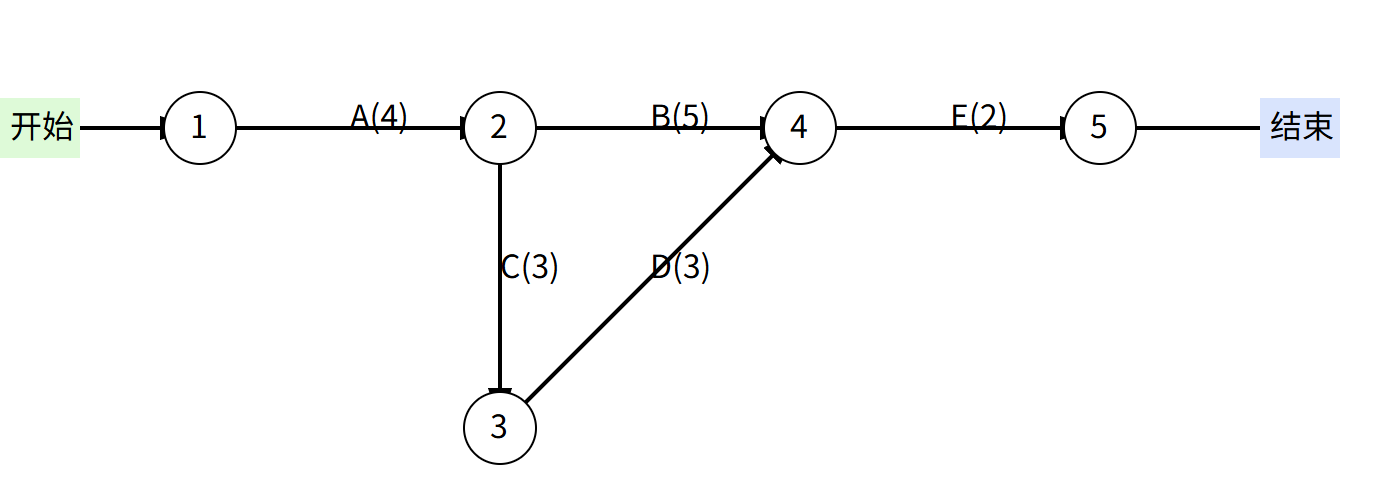

1)关键路径?
2)总工期?
3)压缩2天,应压缩哪些活动?(A最多1天,B最多2天,C最多1天,D最多1天)

undefined

题 2:

某项目 EV = 900 万元,SPI = 0.75。

问:

1)PV

2)SV

3)进度状态

题 3:

某项目总预算(BAC)为 1000 万元。

截至目前,按计划应完成 60% 的工作,实际完成 50%,实际成本为 700 万元。

问:

1)PV、EV、AC

2)CV、SV

3)CPI、SPI

4)项目状态

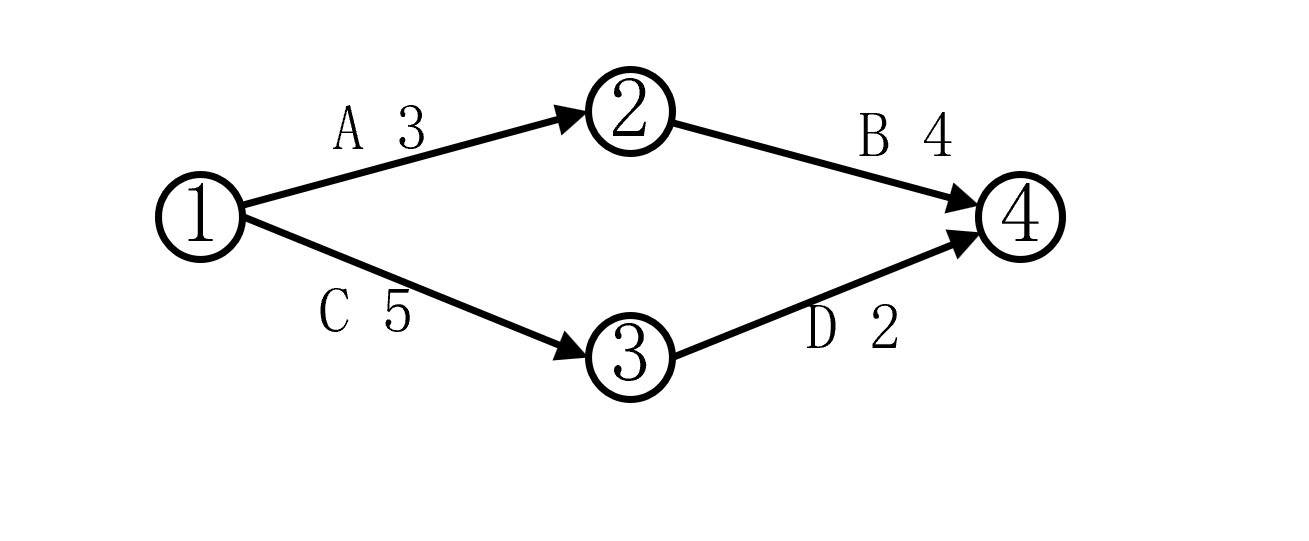

题 4:

如下双代号网络图(单位:天):

1)找关键路径
2)计算总工期

undefined

题 5:

某项目:

BAC = 1000 万

EV = 600 万

AC = 800 万

问:

1)基于 BAC 的 TCPI = ?

2)说明后续绩效要求(高/低/难/容易)

题 6:

某项目报告如下:

按计划,到目前应完成工作价值为 500 万元

实际完成工作对应的预算价值为 450 万元

实际已经花费 600 万元

问:

1)PV = ?

2)EV = ?

3)AC = ?

4)CV、SV 各为多少?

题 7:

一项任务的最早开始时间是第3天,最晚开始时间是第13天,最早完成时间是第9天,最晚完成时间是第19天。该任务的总时差、自由时差都是?

题 8:

下图中活动G可以拖延()周而不会延长项目的最终结束日期。(单位为周)

undefined

题 9:

某信息系统集成项目计划贷款 200 万元用于购买服务器设备,贷款期限为 3 年,年利率为 6%。若银行明确规定该笔贷款按单利法计息,则项目经理在 3 年后应归还的本利和是多少万元?

题 10:

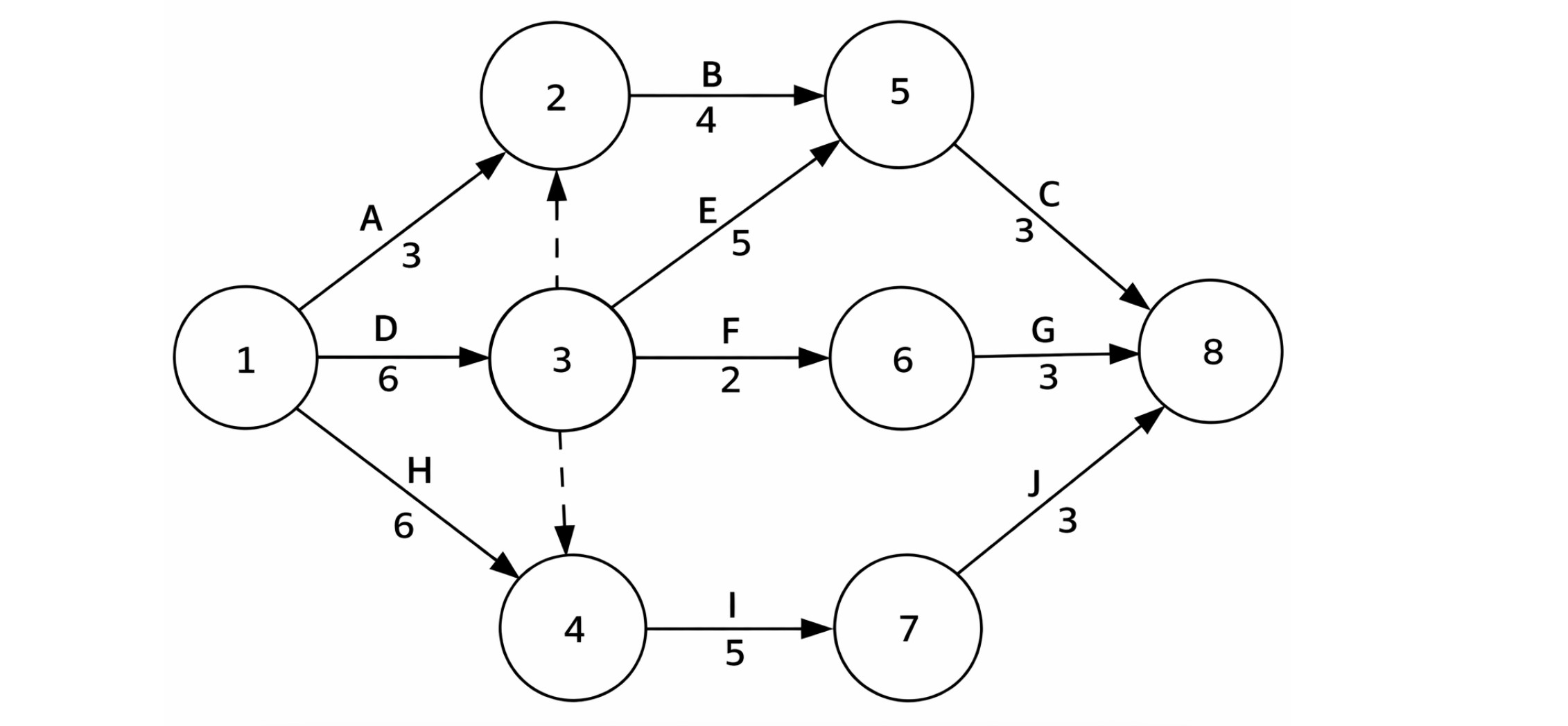

依据下面的项目活动网络图中,该项目历时为(  )天。

undefined
